Les premiers projets de parcs éoliens en mer posés français et leurs raccordements ont coûté entre 1,4 et 2,2 milliards d’euros par projet, pour des puissances comprises en 450 et 600 MW. Ces coûts sont globalement en baisse grâce aux progrès technologiques, à la structuration des filières industrielles et aux effets d’échelle. L'éloignement des parcs à la côte augmente toutefois les coûts de raccordement.

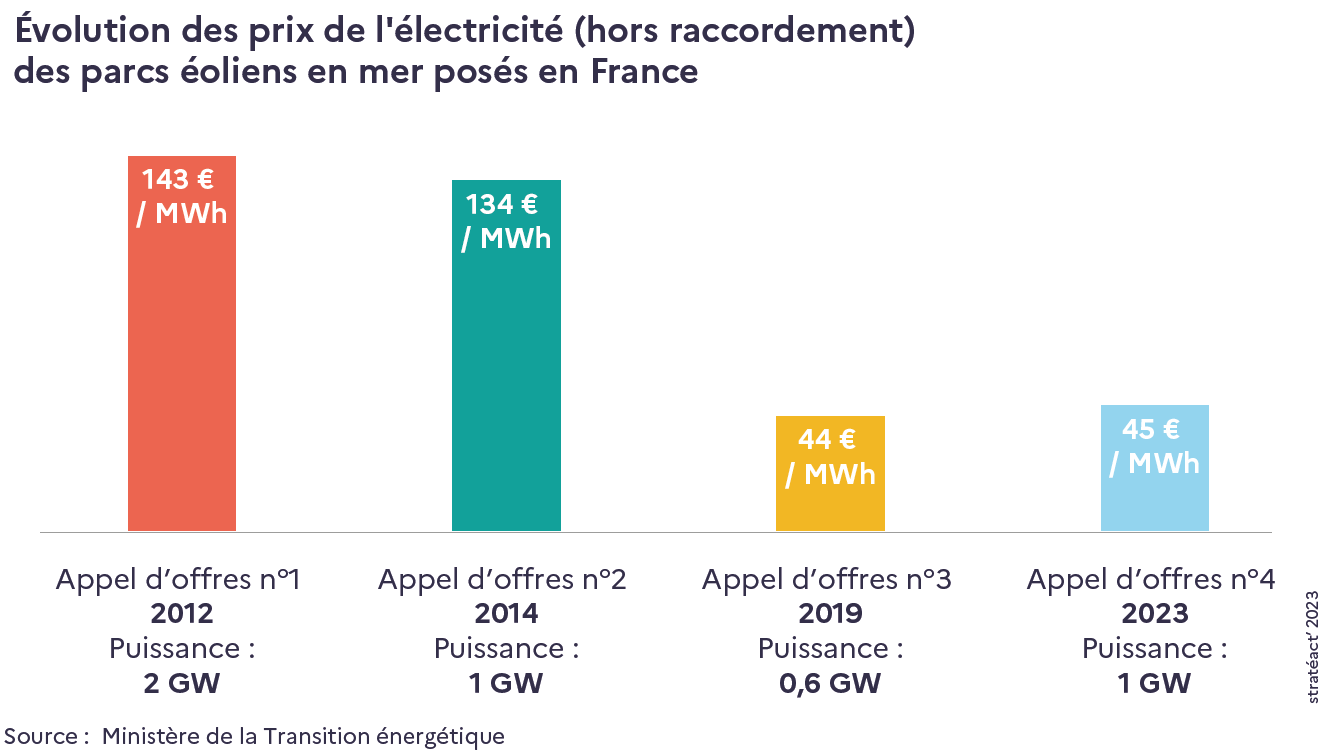

L'éolien en mer posé est considéré comme une filière mature, qui affiche des coûts qui rendent cette technologie très compétitive. Le prix de l'électricité proposé dans l'offre du lauréat pour le projet éolien en mer de Dunkerque, attribué en 2019, est ainsi de 44 €/MWh. Le lauréat du projet Centre Manche 2, dernier projet attribué en France, en septembre 2025, a quant à lui proposé un tarif d'achat de 66 €/MWh.
L'éolien flottant, avec un potentiel significatif même s’il est encore aujourd'hui moins mature techniquement que l’éolien posé, présente des coûts plus importants, qui pourraient converger à terme avec ceux de l'éolien posé. Les premiers projets commerciaux en Méditerranée ont ainsi été attribués en décembre 2024 aux tarifs de 85 et 92 €/MWh
