Le parc éolien en mer flottant Bretagne Sud 1 est issu du cinquième appel d’offres lancé en 2021.

Les dates clés du projet

2020 - 2021 : Débat public

20 juillet - 21 décembre 2020 : Débat public sous l'égide de la CNDP
Site du Débat public

21 février 2021 : Compte rendu et bilan du débat public
Compte-rendu de la CPDP et Bilan de la CNDP

18 mai 2021 : Décision de la Ministre

27 mai 2021 : Réunion de restitution du débat public organisée par la CNDP, en présence de Chantal Jouanno et de la maîtrise d’ouvrage

2021 - 2026 : Procédure de mise en concurrence

30 avril 2021 : Lancement de la procédure de mise en concurrence
La loi n° 2020-1525 du 7 décembre 2020 d’accélération et de simplification de l’action publique (ASAP), a ouvert la possibilité de commencer les phases administratives de la procédure de mise en concurrence en parallèle du débat public (L121-8-1 du code de l’environnement)
La page dédiée sur le site Internet de la Commission de régulation de l’énergie (CRE)

15 septembre 2021 : Annonce des candidats sélectionnés pour le dialogue concurrentiel qui débutera mi-octobre
Annonce des candidats

2022 : Dialogue concurrentiel

Décembre 2022 : Saisine de la Commission de régulation de l'énergie (CRE) sur le projet de cahier des charges

Juin 2023 : Publication de la version définitive du cahier des charges sur le site de la CRE

Octobre 2023 : Remise des offres

15 mai 2024 : Pennavel, la société du consortium composé d’Elicio et BayWa r.e, a été désignée comme lauréat de l’appel d’offres du projet de parc éolien en mer flottant situé au sud de la Bretagne. Consulter le communiqué de presse.

17 juillet 2024 : Lancement de la procédure de mise en concurrence pour le second parc

2021 - 2023 : Études de connaissance

Eté 2021 : Début des campagnes de mesures techniques et météocéaniques menées par le Service hydrographique et océanique de la marine (SHOM) et Météo France

Mars 2022 : Début des campagnes géophysiques et munitions non explosées (UXO)

Eté 2022 : Début des campagnes de l'Etat Initial de l'Environnement

Juin - octobre 2022 :  Première campagne géotechnique grande profondeur en mer sur l'aire d'étude du parc et du raccordement

2028/2029 : Date prévue de démarrage des travaux du parc

2031 : Date prévue de mise en service du parc

Actualités

17 juillet 2024 : Lancement de la procédure de mise en concurrence pour le second parc

31 mai 2024 : La décision du 24 mai 2024 relative à la désignation du lauréat de la procédure de mise en concurrence avec dialogue concurrentiel no 1/2021 portant sur des installations éoliennes flottantes de production d’électricité en mer dans une zone au large du sud de la Bretagne est parue JORF n°0125 du 31 mai 2024. Le groupement composé des sociétés Elicio France SAS et BayWa r.e. France SAS, ayant constitué la société de projet Pennavel SAS, est désigné lauréat. Le texte intégral de cette décision peut être consulté à la DGEC.

Depuis mars 2022, 2566 élèves ont suivi l'animation scolaire proposée par la Maison de la Mer/Espace des Sciences de Lorient ! Enseignants, cliquez ici pour en savoir plus !

Toutes les actualités

15 mai 2024
Pennavel, la société du consortium composé d’Elicio et BayWa r.e, a été désignée comme lauréat de l’appel d’offres du projet de parc éolien en mer flottant situé au sud de la Bretagne. Consulter le communiqué de presse.

Les 16 et 17 décembre 2023
L'Etat et Maison de la Mer/Espace des Sciences présentent le projet sur le village de la course "Retour à la Base" à Lorient

Octobre 2023
Le cahier des charges a été publié sur le site de la Commission de régulation de l'énergie dès sa notification aux candidats. La date limite de dépôt des offres était le 2 octobre 2023. Conformément au code de l'énergie, les offres reçues sont actuellement en cours d'analyse par la CRE qui est une autorité administrative indépendante. D'ici au premier trimestre 2024, la CRE communiquera son analyse à la Ministre de la Transition énergétique qui procédera ensuite à la sélection du lauréat. Un rapport public rédigé par la CRE sur l'analyse des offres sera alors publié.

Septembre 2023
Dans le cadre du projet de raccordement électrique des éoliennes flottantes au sud de la Bretagne, RTE (Réseau de transport d’électricité) réalise des études géotechniques sur le secteur de Kerhillio : parking, plage, estran et milieu maritime. Ces études seront réalisées en septembre sur une durée de 2 semaines pour chacune des parties maritimes et terrestres présentées.

26 juillet 2023
La Direction Générale de l’Énergie et du Climat du Ministère de la Transition Énergétique valide la proposition de Fuseau de Moindre Impact pour le raccordement.

Du 7 au 9 juillet 2023
L'Etat, la Région et Maison de la Mer/Espace des Sciences présentent le projet sur Lorient Océans.

15, 20 et 26 juin 23
Organisation de réunions publiques d'information de 18h à 20h à Lorient le 15 juin, amphithéâtre du collège Brizeux, à Groix le 20 juin, salle des fêtes, à Belle-Ile le 26 juin, salle Arletty, et à Erdeven le 27 juin, salle le Roëlan.

7 juin 2023
Publication des relevés de visibilité réalisés du 1er octobre 2021 au 30 septembre 2022.

14 avril 2023
Inauguration de l'exposition "EMR, La Bretagne à pleine puissance" à la glacière municipale d'Etel

12 avril 2023
Validation du Fuseau de Moindre Impact pour le raccordement par le préfet du Morbihan

2 novembre 2022
Reprise des campagne géotechniques grande profondeur

3 octobre 2022
Exposition "EMR, la Bretagne à pleine puissance" et présentation du projet à la cité de la voile de Lorient

3 octobre 2022
"Les défis scientifiques d'un parc éolien flottant" à la fête de la science

8 septembre 2022
Exposition "EMR, la Bretagne à pleine puissance" et présentation du projet à la médiathèque  de Lorient

27 septembre 2022
Le Gouvernement précise la localisation du premier parc

6 juillet 2022
Présentation du projet au festival Lorient Océans

12 juillet 2022
Début des campagnes de l'Etat Initial de l'Environnement

4 février 2022
Réunions publiques de concertation à Lorient, Groix et Belle-Ile

Les principales caractéristiques du parc

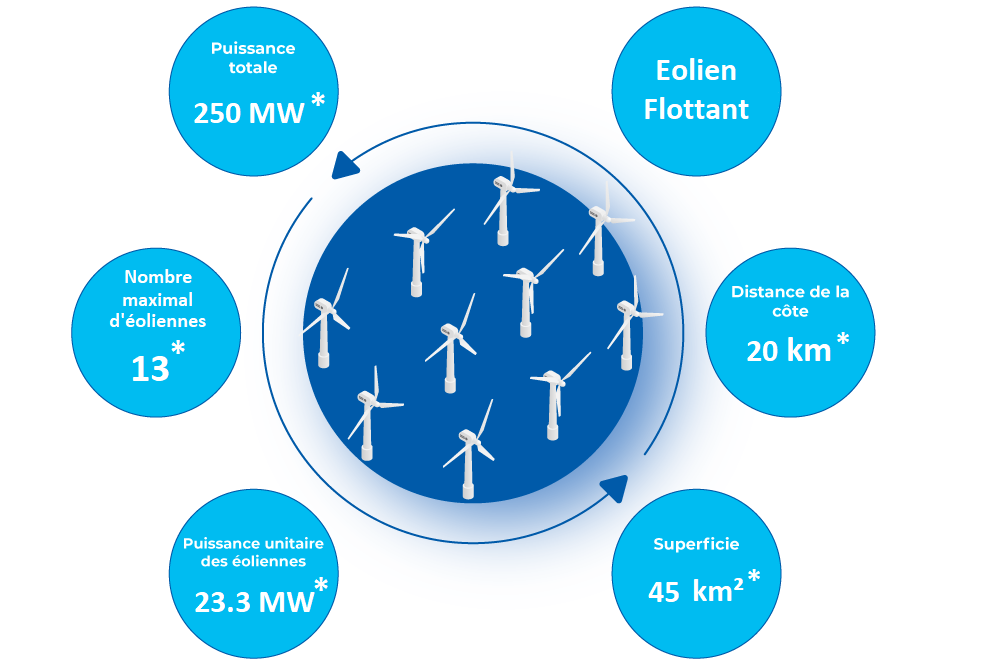

infographie des caractéristiques du parc éolien en mer au sud de la Bretagne

* Environ/Solution envisagée à ce jour

Consortium

Pennavel composé de

  • Elicio,
  • BayWa r.e.

Équivalent de la production

450 000 habitants

Date de sélection du consortium

2024

Date prévisionnelle de début
des travaux

2028-2029

Date prévisionnelle de
mise en service

2031

Tarif d'achat de l'électricité produite*

* hors indexation

86,45 €/MWh

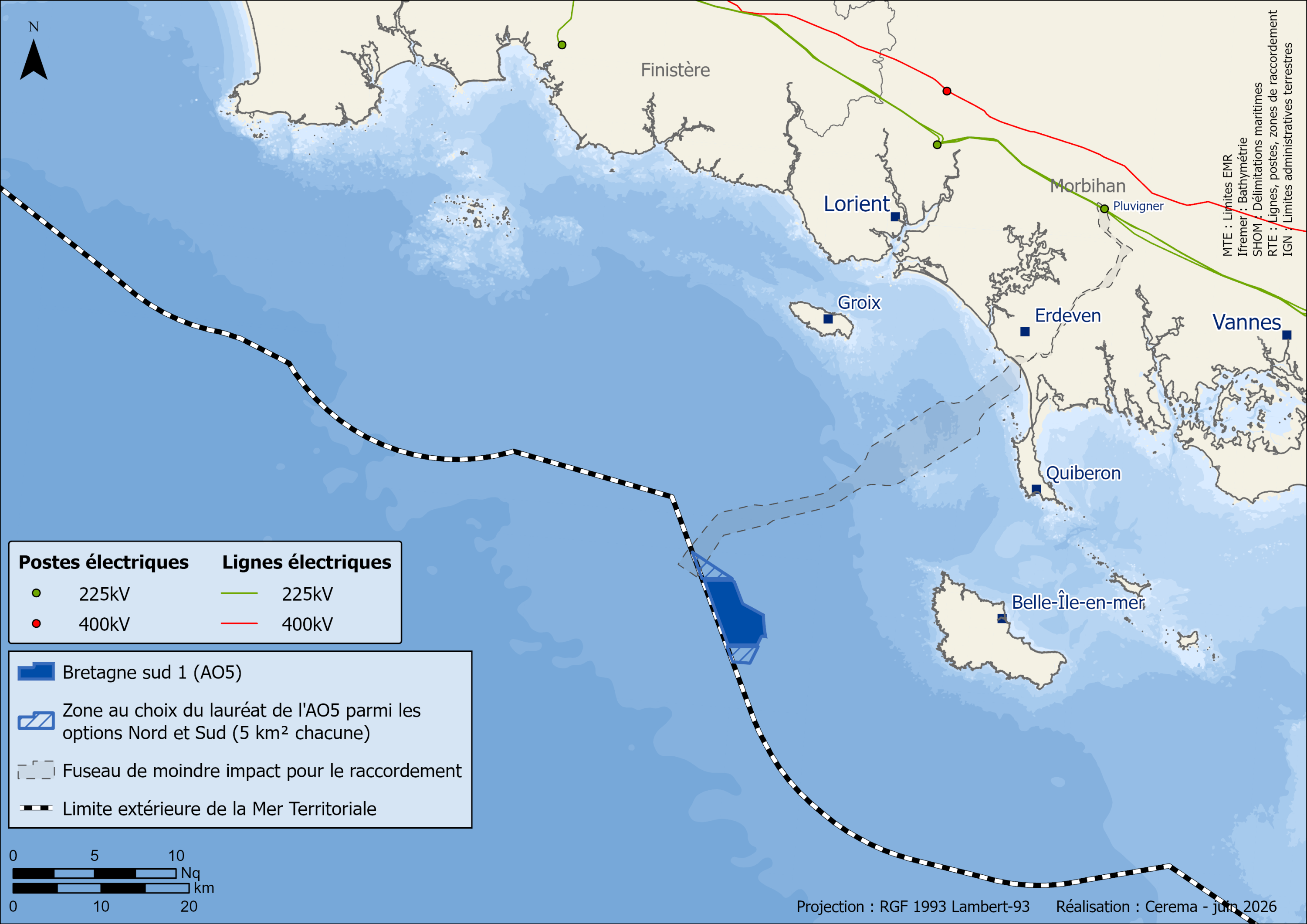

Localisation de la zone du parc éolien de Bretagne Sud 1
Réduction progressive avec le développement du projet

Carte de la géolocalisation du projet au sud de la Bretagne
